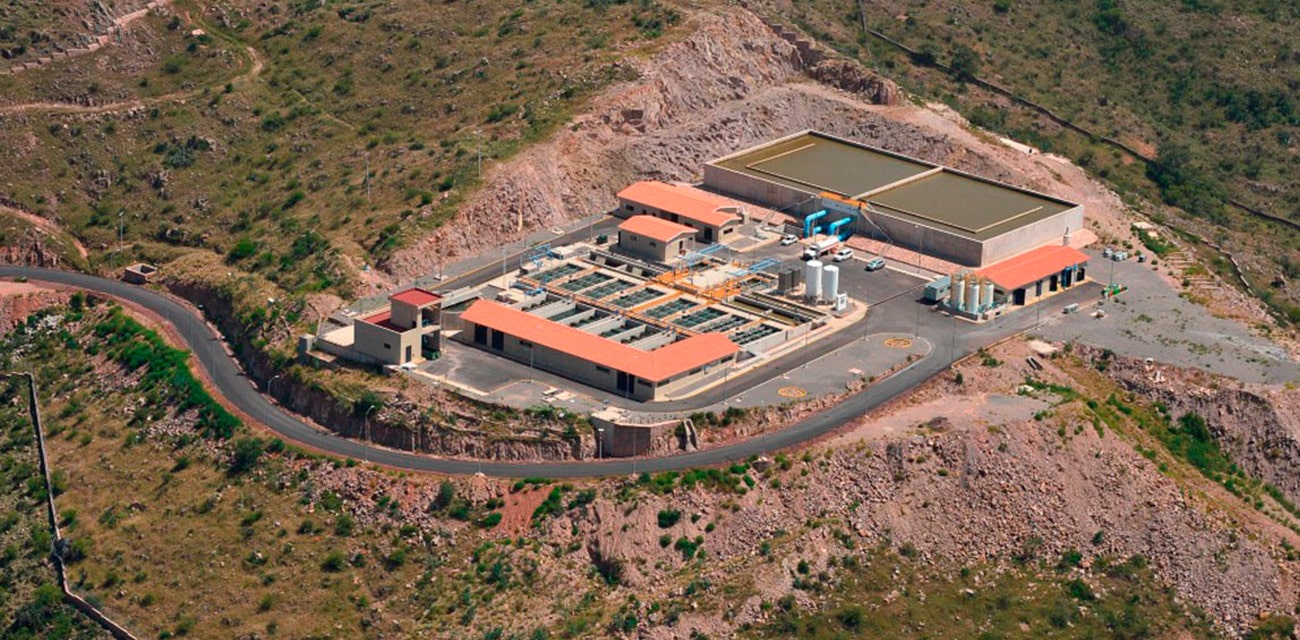

Informa Conagua del Avance en las Obras de Rehabilitación del Sistema El Realito
Ciudad de México.- La Comisión Nacional del Agua (Conagua) ha proporcionado un informe sobre el progreso de las obras de rehabilitación del Sistema El Realito, que abastece de agua a una parte de la capital de San Luis Potosí. Este sistema, compuesto por una presa y un acueducto, ha sido objeto de reparaciones debido a problemas que afectaban su capacidad operativa.
El sistema El Realito consta de una presa con una capacidad de 50 millones de metros cúbicos (Mm³), ubicada en el municipio de San Luis de La Paz, Guanajuato. La cortina del embalse presentaba filtraciones estimadas en 500 litros por segundo (l/s), lo que llevó al Presidente Andrés Manuel López Obrador a instruir a Conagua en 2023 a iniciar labores de reparación. Durante ese año, se realizaron trabajos de inyección de concreto en los puntos con infiltraciones, reduciendo las fugas de 500 l/s a 100 l/s.
Además, se comenzó a instalar una geomembrana de PVC sobre la cara húmeda de la cortina, pero estos trabajos fueron interrumpidos debido al almacenamiento de agua generado por las tormentas tropicales Alberto y Chris, que elevaron el nivel de la presa al 102%. Se espera concluir la instalación de la geomembrana una vez que las condiciones lo permitan.
En paralelo, para compensar la reducción del suministro desde El Realito, Conagua, en coordinación con el gobierno del estado, rehabilitó la presa El Peaje. Además, el gobierno municipal de San Luis Potosí ha rehabilitado 76 pozos y dos plantas potabilizadoras, además de perforar seis nuevos pozos, de los cuales tres fueron financiados por Conagua con 66.5 millones de pesos.
Conagua ha informado a los gobiernos estatal y municipal de San Luis Potosí que ya existen las condiciones para utilizar el agua almacenada en la presa El Realito y reiniciar el abasto a la capital.
Por otro lado, el acueducto del sistema, que fue concesionado por 25 años a una empresa privada, ha registrado fallas desde 2016. Tras inspecciones en 2023, se concluyó que la resistencia de la tubería es inferior a la requerida para el diseño de 1,000 l/s y el actual de 400 l/s. De los 13.5 km de tubería susceptibles a fallas, solo 2 km han sido reparados hasta ahora. La empresa concesionaria se comprometió a sustituir los 11.5 km restantes y a incluir nuevas válvulas en zonas críticas, con una propuesta integral que se espera esté lista en octubre de 2024.
El Gobierno de México ha recomendado al gobierno del estado de San Luis Potosí iniciar acciones legales para que la empresa concesionaria realice de manera inmediata la reparación integral del acueducto, garantizando así un suministro regular de agua desde la presa El Realito a la capital potosina.
